年减排14万吨二氧化碳!格盟五寨100MW林光互补项目(二期)冲刺全容量并网目标
2025年03月07日 16时29分   忻州日报

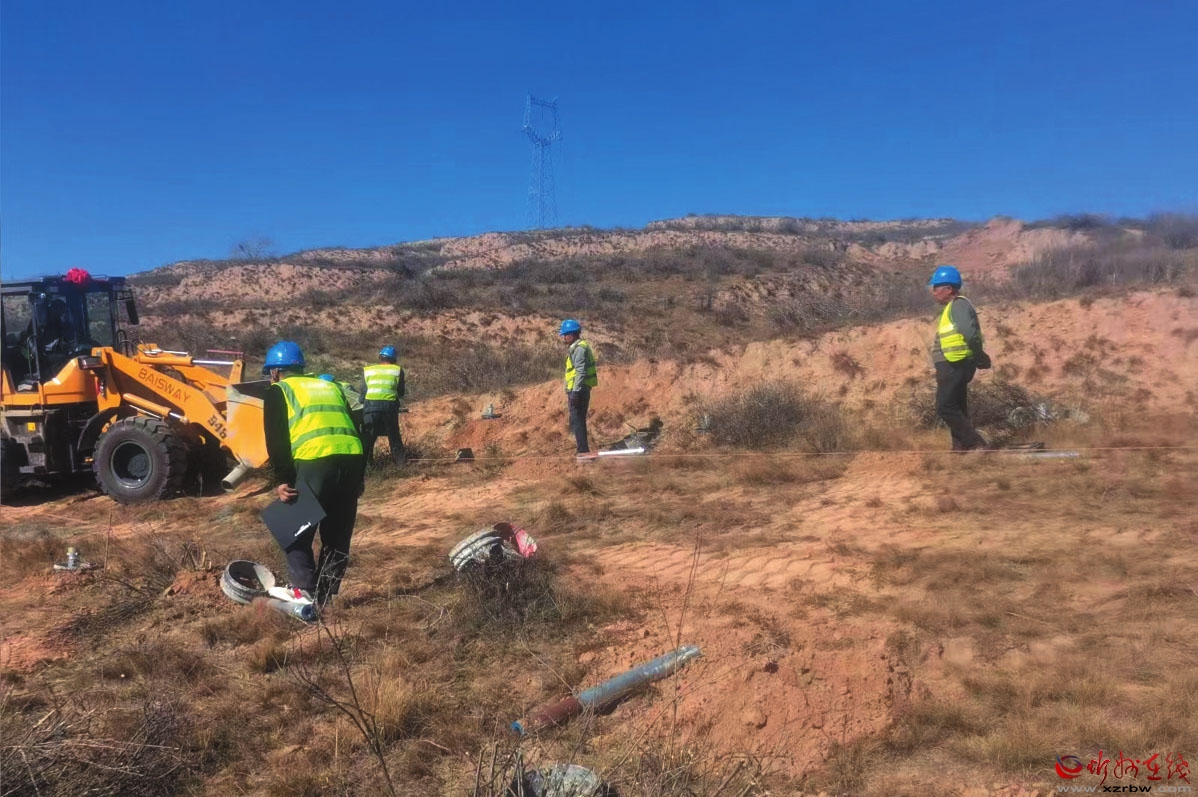

项目施工现场

3月5日,记者从格盟五寨新能源有限责任公司获悉,作为2025年省级重点工程,格盟五寨100MW林光互补项目(二期)建设进展顺利,目前已完成光伏区9500个放点、2590个打桩及2263个桩基浇筑工作,计划于2025年9月30日实现首次并网,12月实现全容量并网。项目建成后,每年可为电网提供清洁电能约1.48亿千瓦时,减少二氧化碳排放14.24万吨,为忻州绿色转型注入新动能。

该项目于2023年9月被山西省能源局批复为保障性并网项目,同年9月取得备案证,2025年1月被列入省级重点工程。项目规划容量100MW,占地面积3000亩,总投资4.5亿元,与一期项目共用220KV升压站,联合接入五寨500KV变电站。

“二期项目不仅延续了一期的技术优势,还通过集约化建设进一步优化了资源配置。”项目负责人李江明介绍,项目采用“林光互补”模式,即在光伏板下种植适宜作物,实现土地复合利用,兼顾生态保护与经济效益。目前,水保、环评等手续正在加紧办理,以确保建设合规推进。

据了解,项目投产后,每年可节约标煤4.56万吨,减少二氧化硫、氮氧化物、烟尘等污染物排放超90吨。李江明表示,与传统燃煤电厂相比,项目在减少碳排放的同时,还可为地方贡献税收,推动光伏产业链与区域经济协同发展。

谈及项目进展,李江明坦言,项目团队正面临山地施工、气候多变等挑战。“我们通过优化施工方案、增加机械化设备投入,全力保障工程进度。”他透露,项目团队已调配多支专业队伍,分区域开展支架安装、组件铺设等工作,确保节点目标如期实现。

目前,项目施工现场如火如荼,数十台机械协同作业,工人们正紧锣密鼓地推进桩基工程。年底全容量并网目标实现后,这片镶嵌在黄土高原上的“蓝色光伏海”,将成为忻州绿色能源版图上的新亮点。 (记者魏鹏飞)
